Типовые замечания к ППР от строительного контроля
Проект производства работ редко проходит согласование с первого раза. Даже при наличии полного комплекта документации строительный контроль, технадзор или генподрядчик обычно выдают замечания. Основная причина — формальный подход к разработке ППР без привязки к реальным условиям площадки.
На практике проверяют не только оформление документации, но и возможность безопасного выполнения работ: размещение техники, последовательность монтажа, организацию строительной площадки, мероприятия по охране труда и соответствие ПОС.
Особенно внимательно проверяют:
В этой статье разберём типовые замечания к ППР, из-за которых документацию чаще всего возвращают на доработку.
Проект производства работ редко проходит согласование с первого раза. Даже при наличии полного комплекта документации строительный контроль, технадзор или генподрядчик обычно выдают замечания. Основная причина — формальный подход к разработке ППР без привязки к реальным условиям площадки.
На практике проверяют не только оформление документации, но и возможность безопасного выполнения работ: размещение техники, последовательность монтажа, организацию строительной площадки, мероприятия по охране труда и соответствие ПОС.
Особенно внимательно проверяют:
- работы кранами;
- демонтаж;
- работы на высоте;
- реконструкцию;
- стеснённые условия;
- земляные работы рядом с действующими сетями.
В этой статье разберём типовые замечания к ППР, из-за которых документацию чаще всего возвращают на доработку.
Когда строительный контроль проверяет ППР
Проверка ППР обычно выполняется:
На крупных объектах ППР дополнительно проверяют:
Проверка ППР обычно выполняется:
- перед началом работ;
- при допуске подрядчика на объект;
- при смене технологии;
- при изменении стройгенплана;
- перед началом опасных работ;
- при использовании грузоподъёмной техники;
- при реконструкции или демонтаже.
На крупных объектах ППР дополнительно проверяют:
- служба охраны труда;
- технический заказчик;
- промышленная безопасность;
- авторский надзор;
- эксплуатационные службы.
Основные замечания к ППР

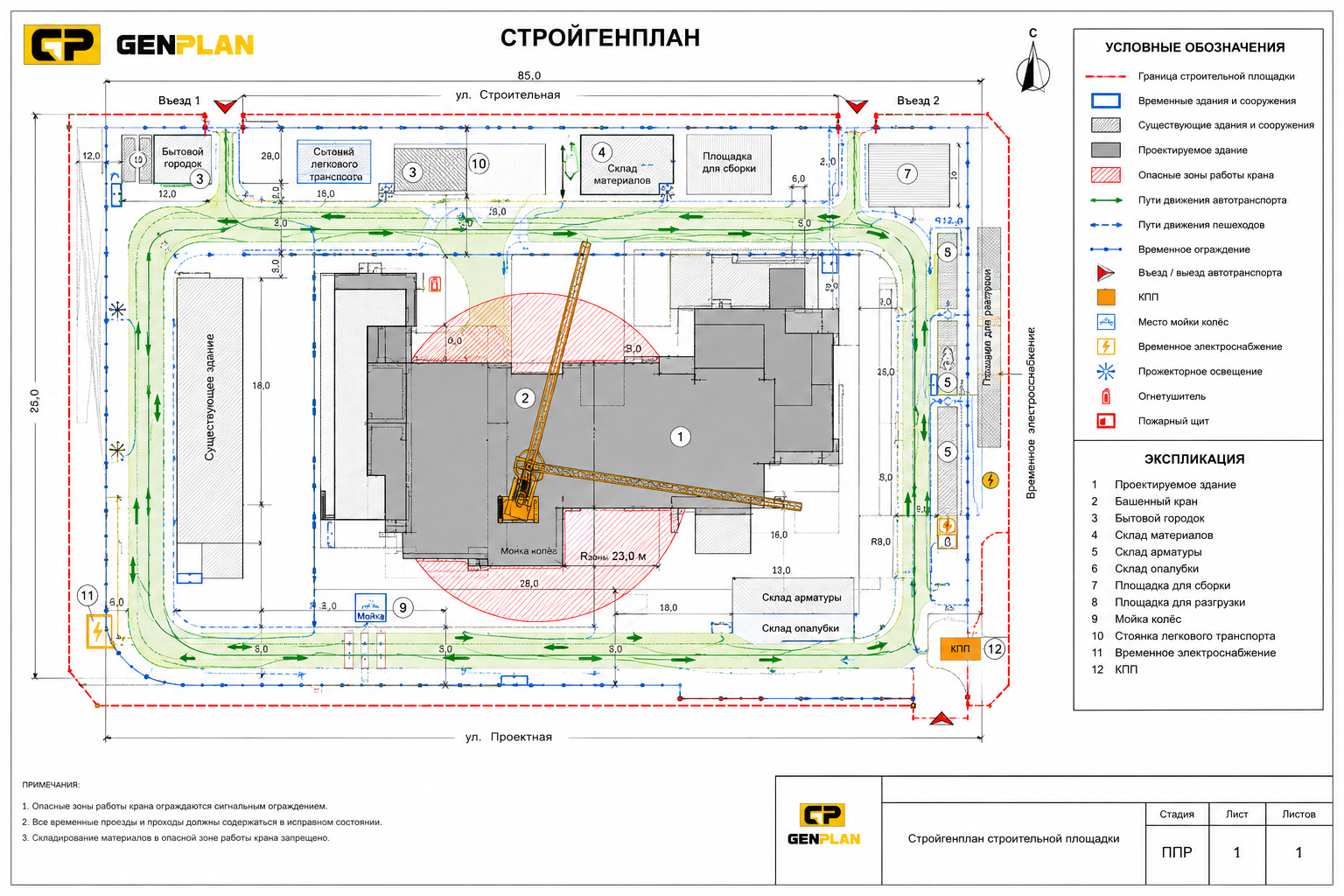

Отсутствует или плохо проработан стройгенплан
Это одно из самых распространённых замечаний.
Часто в ППР:
Особенно часто замечание возникает при:
Отсутствует или плохо проработан стройгенплан
Это одно из самых распространённых замечаний.
Часто в ППР:
- не показаны временные дороги;
- отсутствуют опасные зоны;
- нет мест складирования;
- не указаны бытовые помещения;
- отсутствуют пути движения техники;
- не показаны зоны работы крана;
- нет временного электроснабжения;
- отсутствуют ограждения.
Особенно часто замечание возникает при:
- работе в стеснённых условиях;
- реконструкции;
- строительстве в городской застройке.
Что обычно требует строительный контроль
На стройгенплане должны быть:
На стройгенплане должны быть:
- существующие здания;
- временные сооружения;
- подъездные пути;
- складские зоны;
- опасные зоны;
- места установки техники;
- временные сети;
- ограждения;
- зоны разгрузки материалов.

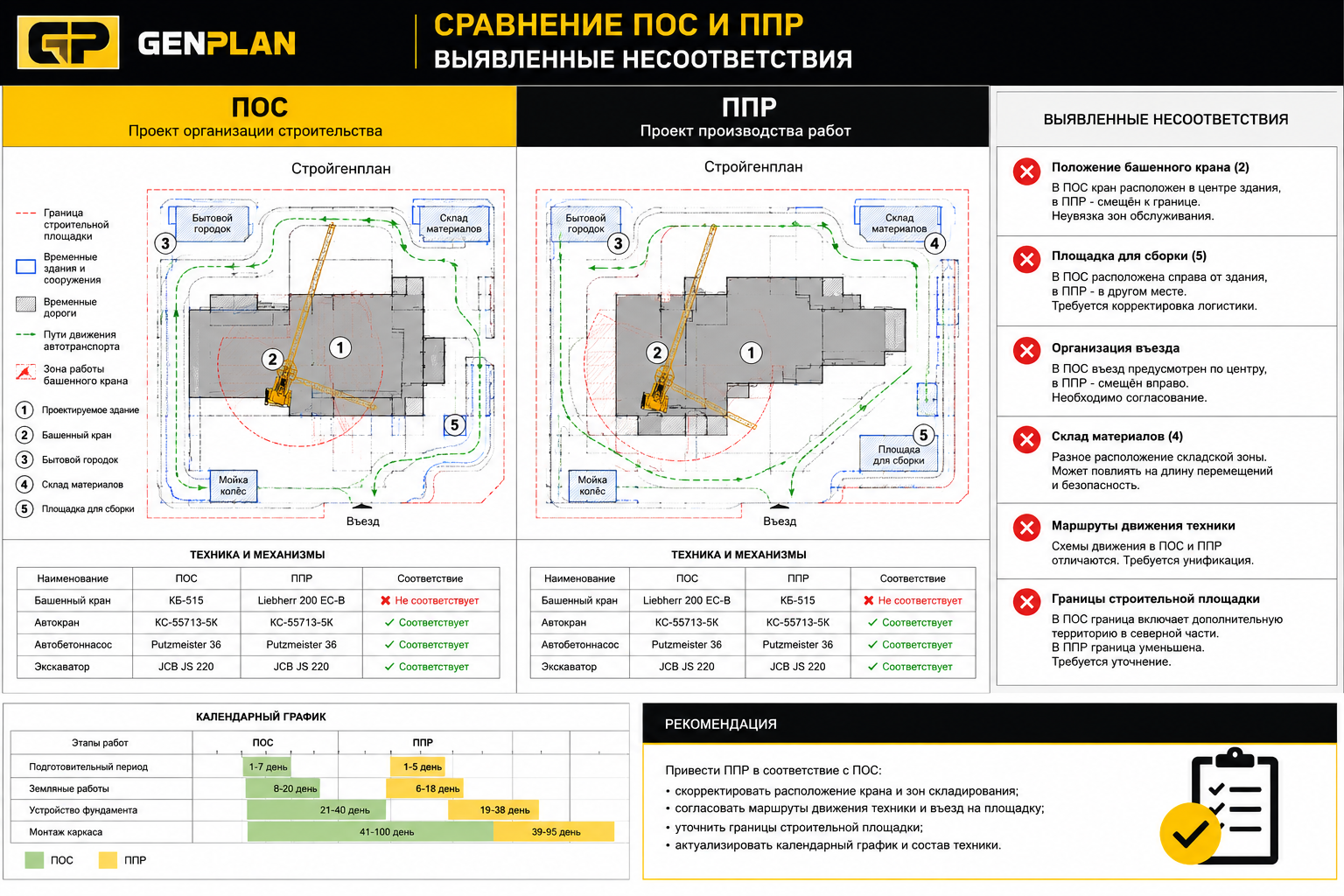

ППР не увязан с ПОС
Очень частая проблема при формальной разработке документации.
Проверяющие сопоставляют:
Типовые замечания:
На крупных объектах подобные расхождения почти всегда приводят к возврату документации.
Очень частая проблема при формальной разработке документации.
Проверяющие сопоставляют:
- очередность работ;
- применяемую технику;
- временные дороги;
- календарные графики;
- решения по организации площадки.
Типовые замечания:
- в ПОС указан один кран, а в ППР другой;
- отличаются этапы строительства;
- не совпадают решения по складированию;
- техника не помещается в указанные зоны;
- отсутствует увязка с календарным графиком.
На крупных объектах подобные расхождения почти всегда приводят к возврату документации.

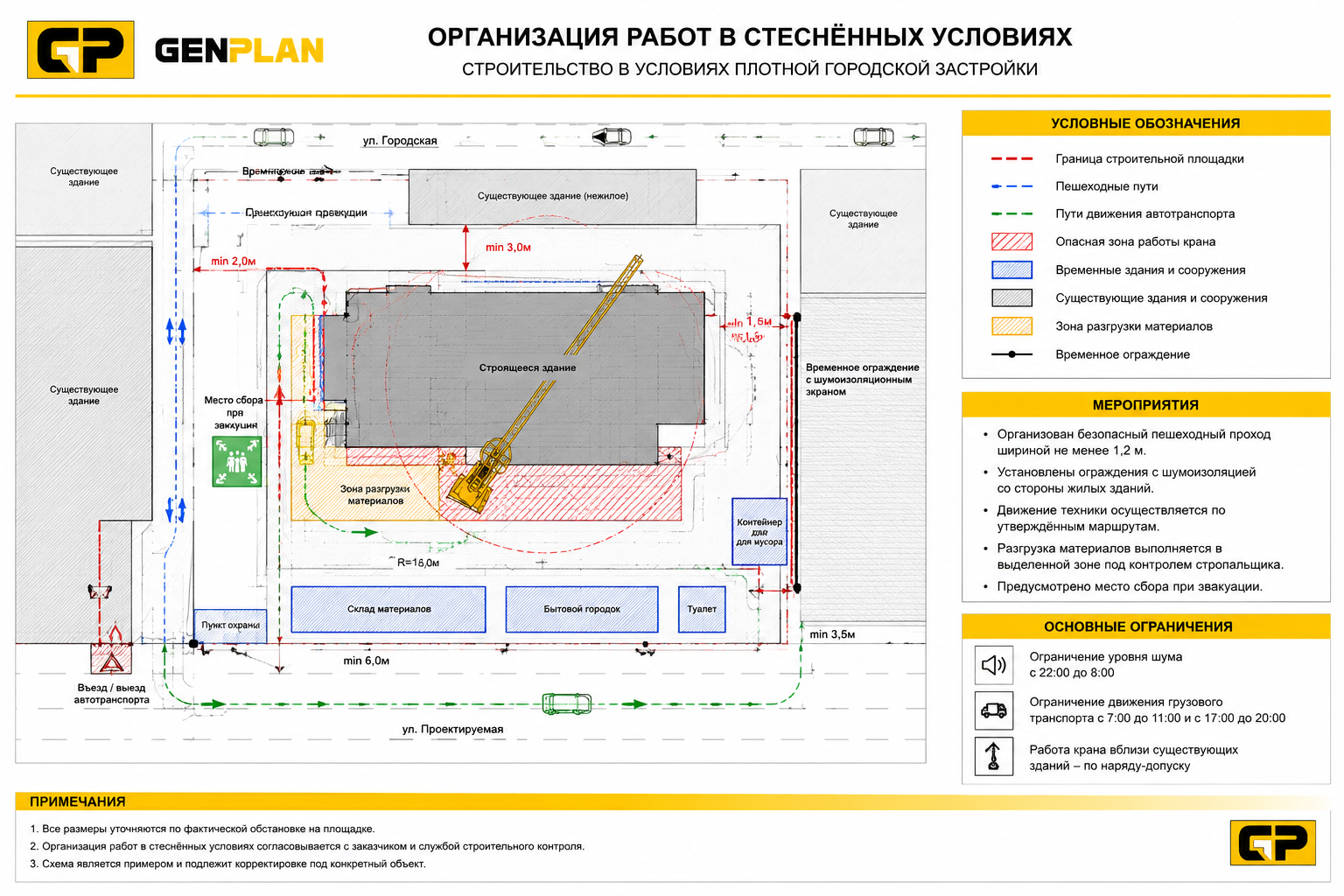

Не учтены стеснённые условия
Частая проблема для объектов:
Типовые замечания:
Частая проблема для объектов:
- в центре города;
- рядом с действующими зданиями;
- на территории предприятий;
- возле существующих инженерных сетей.
Типовые замечания:
- не учтены ограничения проезда;
- отсутствуют схемы движения;
- не рассчитаны зоны работы техники;
- не учтено влияние на соседние здания;
- отсутствуют мероприятия по защите существующих сооружений.
- схемы движения транспорта;
- ограничения по времени работ;
- мероприятия по снижению шума и пыли;
- дополнительные ограждения;
- поэтапное производство работ.
Отсутствуют мероприятия по охране труда
Одно из самых критичных замечаний.
Особенно жёстко проверяют:
Типовые замечания:
На многих объектах без устранения таких замечаний подрядчика просто не допускают к работам.
Одно из самых критичных замечаний.
Особенно жёстко проверяют:
- работы на высоте;
- демонтаж;
- монтаж металлоконструкций;
- работы кранами;
- земляные работы;
- огневые работы.
Типовые замечания:
- не указаны опасные зоны;
- отсутствуют схемы эвакуации;
- нет мероприятий при падении предметов;
- отсутствуют анкерные линии;
- не указаны средства подмащивания;
- нет мероприятий при совместной работе техники;
- отсутствуют наряды-допуски.
На многих объектах без устранения таких замечаний подрядчика просто не допускают к работам.

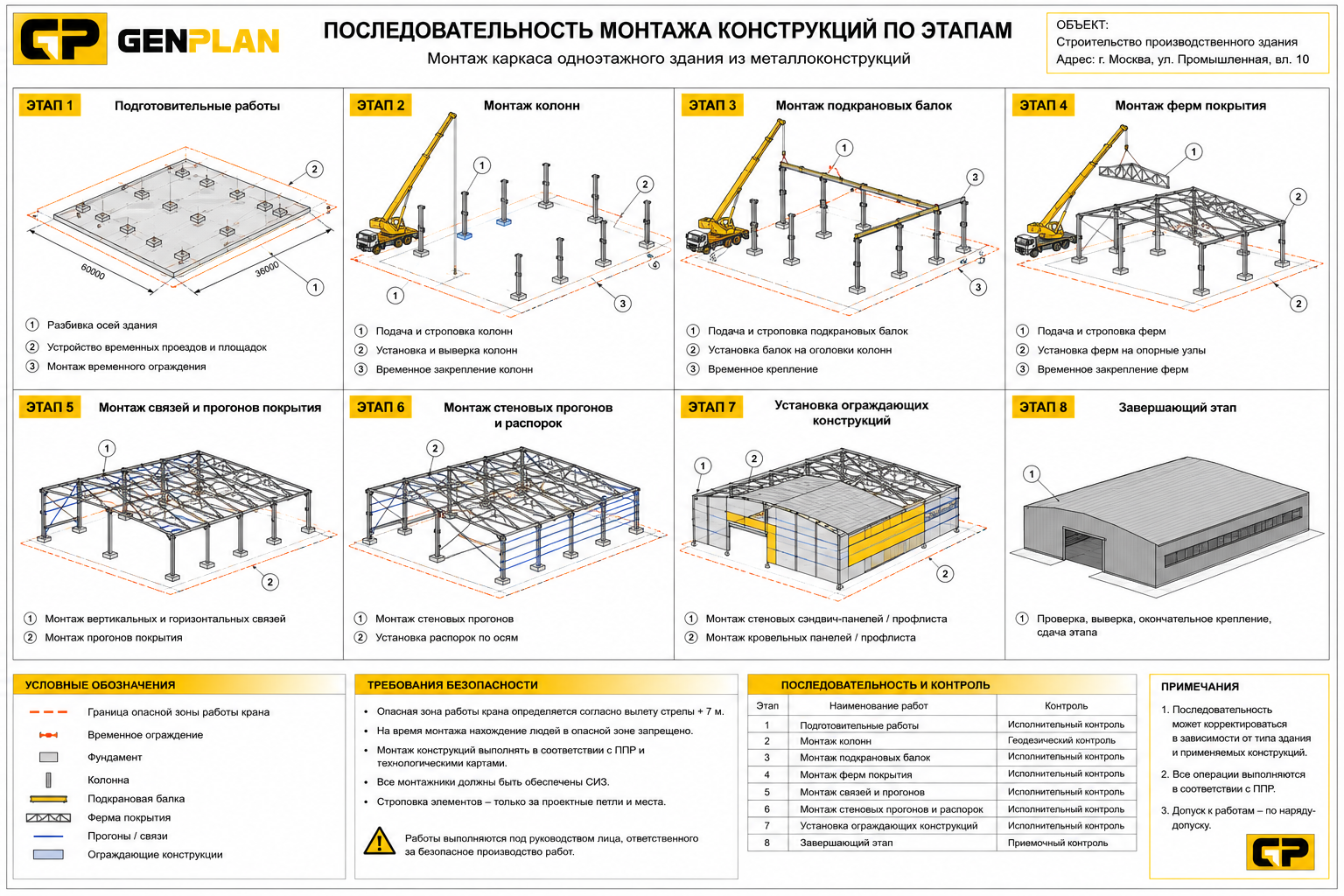

Нет последовательности производства работ
Очень распространённая проблема шаблонных ППР.
Часто документация содержит:
Что вызывает замечания:
Особенно важно это для:
Очень распространённая проблема шаблонных ППР.
Часто документация содержит:
- общие фразы;
- отсутствие этапности;
- нет разбивки по захваткам;
- отсутствует технология монтажа.
Что вызывает замечания:
- непонятна очередность работ;
- невозможно оценить безопасность;
- отсутствует логика монтажа;
- не определены промежуточные состояния конструкций.
Особенно важно это для:
- демонтажа;
- монтажа металлоконструкций;
- усиления конструкций;
- реконструкции.

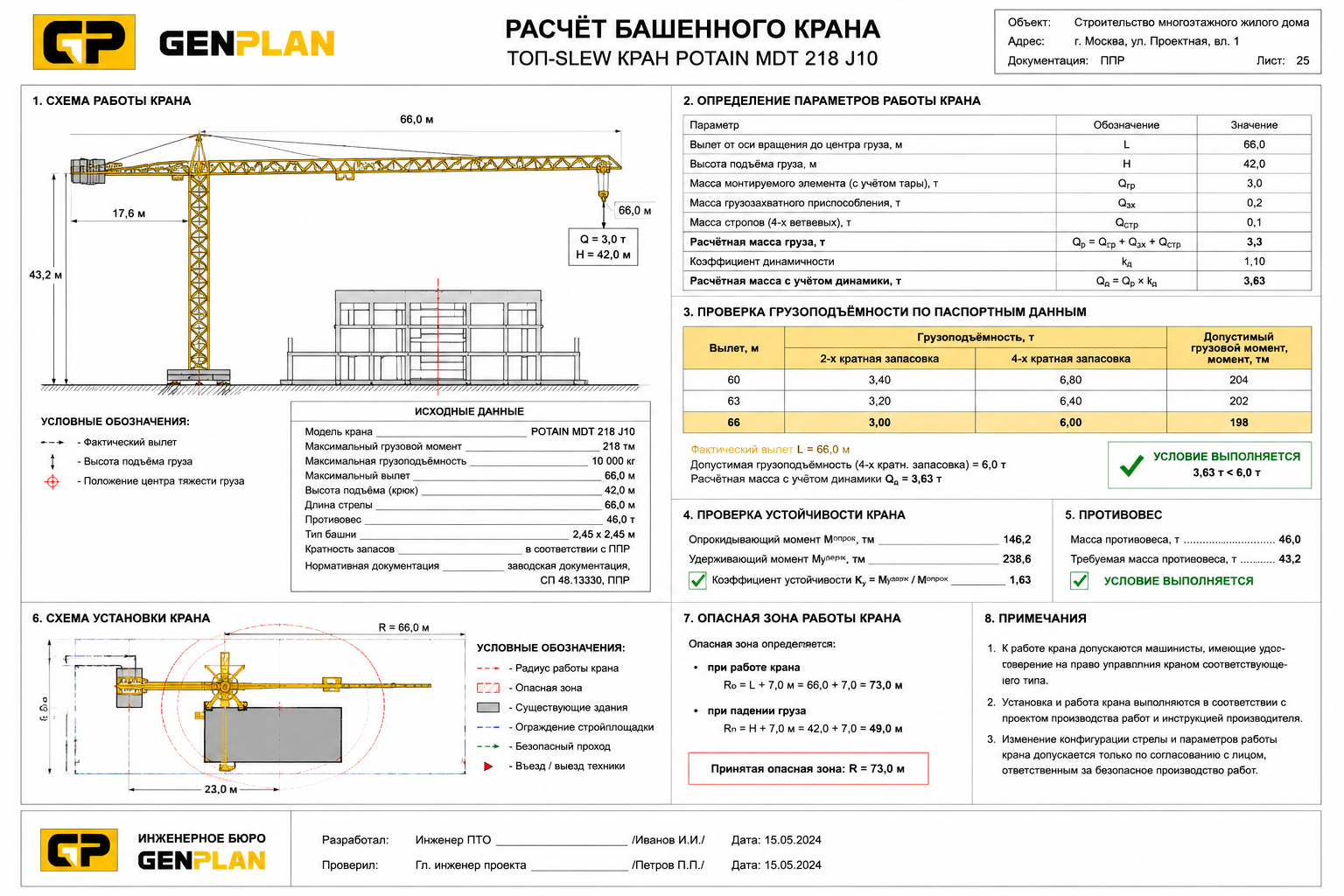

Отсутствуют необходимые расчёты
Очень частое замечание при использовании:
Типовые проблемы:
На опасных работах без расчётов ППР обычно не согласовывают.
Очень частое замечание при использовании:
- кранов;
- лесов;
- подмостей;
- временных конструкций;
- шпунтового ограждения;
- котлованов.
Типовые проблемы:
- нет расчёта устойчивости;
- отсутствуют нагрузки;
- не подтверждена грузоподъёмность;
- нет расчётов строповки;
- отсутствуют схемы разгрузки.
На опасных работах без расчётов ППР обычно не согласовывают.

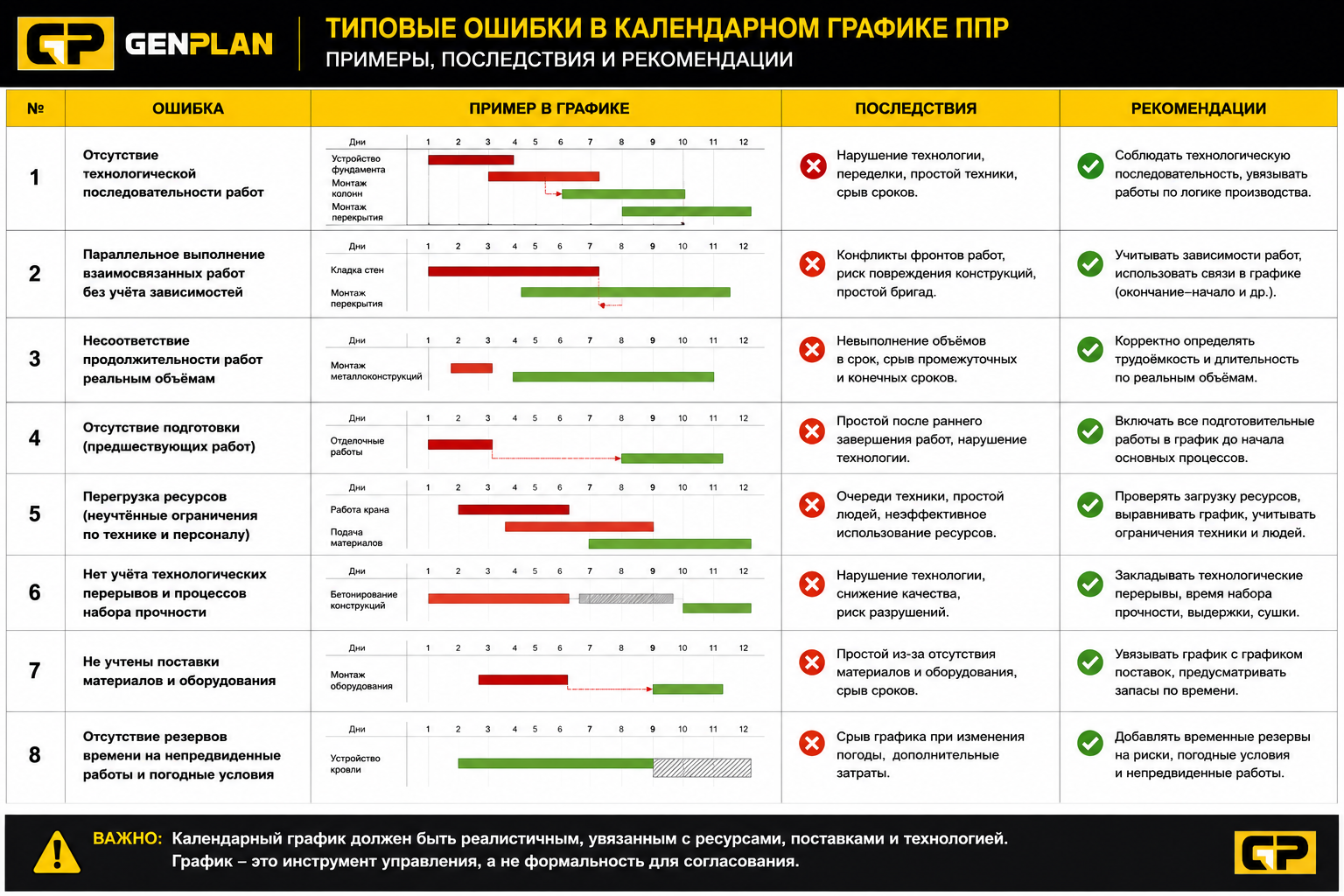

Ошибки в календарном графике
Проверяющие обычно сопоставляют:
Типовые замечания:
Проверяющие обычно сопоставляют:
- сроки;
- объёмы работ;
- количество техники;
- трудозатраты;
- очередность процессов.
Типовые замечания:
- нереальные сроки;
- пересечение несовместимых работ;
- отсутствует разбивка по этапам;
- график не соответствует технологии;
- не учтены подготовительные работы.
Формальный раздел по ОТ и ПБ
Шаблонные мероприятия быстро выявляются при проверке.
Что обычно вызывает замечания:
На практике строительный контроль сразу видит типовой ППР без фактической проработки.
Шаблонные мероприятия быстро выявляются при проверке.
Что обычно вызывает замечания:
- общие формулировки без привязки к объекту;
- отсутствие конкретных рисков;
- не учтены реальные условия площадки;
- отсутствуют схемы опасных зон;
- нет мероприятий для подрядных организаций.
На практике строительный контроль сразу видит типовой ППР без фактической проработки.

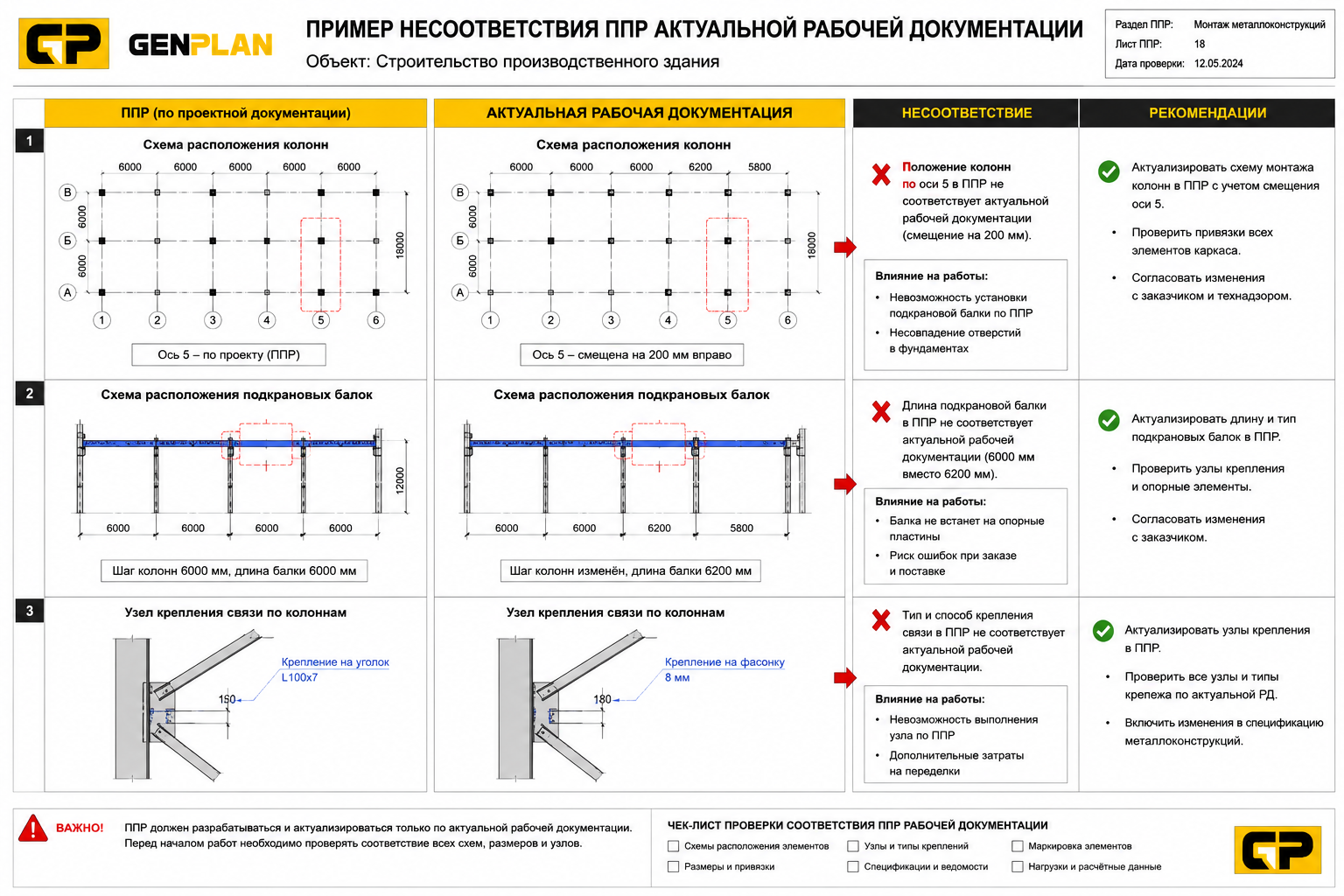

Использованы неактуальные чертежи
Частая причина возврата ППР.
Типовые проблемы:
Из-за этого:
Частая причина возврата ППР.
Типовые проблемы:
- старая редакция РД;
- неактуальные планы;
- отсутствуют последние изменения;
- ППР разработан не под текущий этап строительства.
Из-за этого:
- техника не помещается;
- появляются ошибки в объёмах;
- не совпадают отметки;
- нарушается последовательность работ.

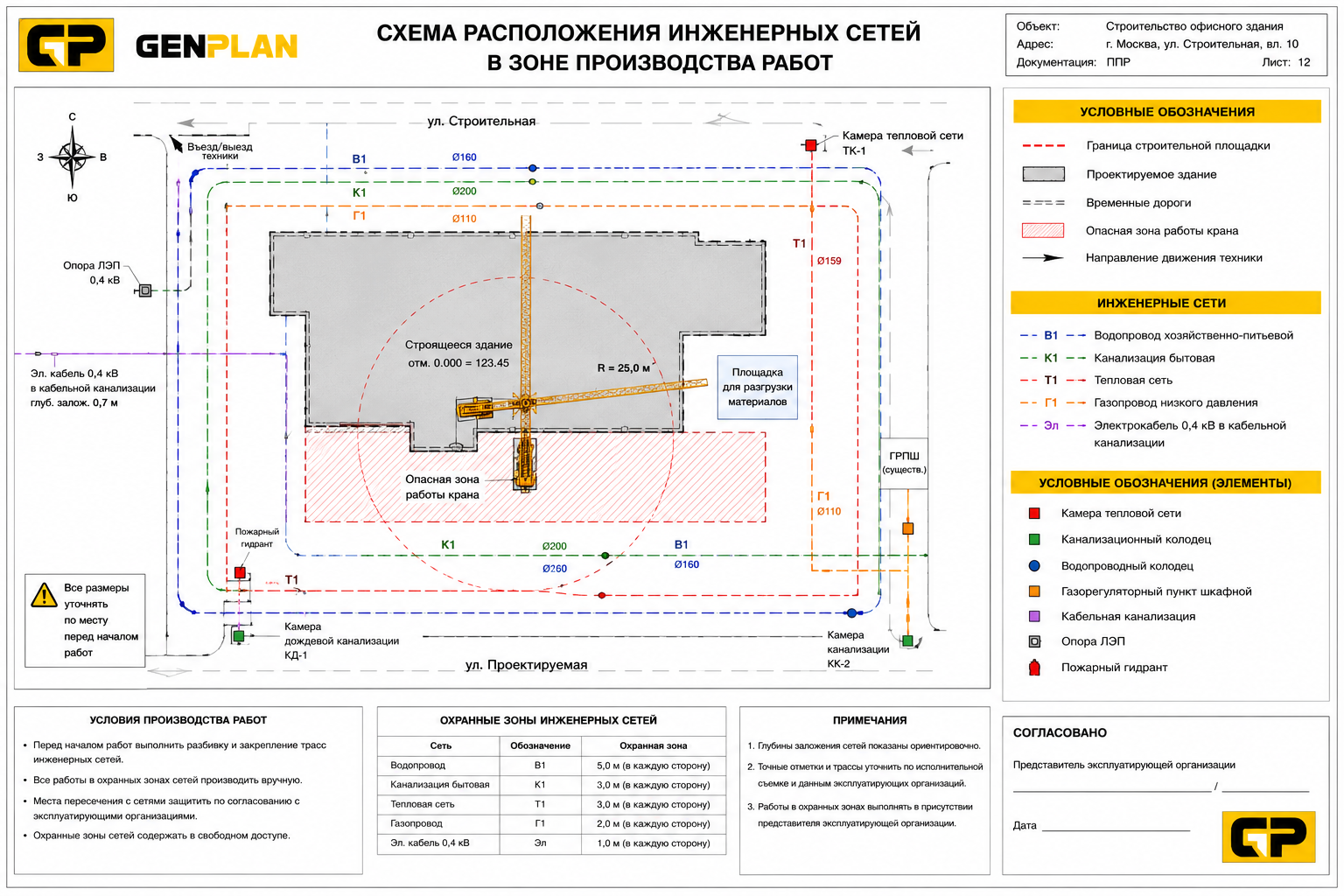

Не учтены действующие инженерные сети
Критичное замечание для:
Что обычно требуют:
Критичное замечание для:
- земляных работ;
- реконструкции;
- устройства котлованов;
- работ в городской застройке.
Что обычно требуют:
- схемы сетей;
- охранные зоны;
- ограничения работы техники;
- мероприятия по защите коммуникаций;
- согласования с эксплуатирующими организациями.
Какие замечания считаются критичными
Обычно работы не допускают при:
Обычно работы не допускают при:
- отсутствии стройгенплана;
- отсутствии мероприятий ОТ;
- ошибках по кранам;
- отсутствии расчётов;
- неучтённых опасных зонах;
- отсутствии последовательности демонтажа;
- противоречиях с ПОС;
- отсутствии решений для стеснённых условий.
Как снизить количество замечаний к ППР
Перед разработкой желательно получить
Перед разработкой желательно получить
- актуальную РД;
- ПОС;
- график производства работ;
- данные по технике;
- ограничения площадки;
- схемы существующих сетей;
- требования заказчика;
- BIM-модель при наличии.
Какие ППР возвращают чаще всего
На практике больше всего замечаний получают:
На практике больше всего замечаний получают:
- шаблонные ППР;
- документы без привязки к объекту;
- ППР без стройгенплана;
- ППР без расчётов;
- ППР для стеснённых условий;
- ППР на демонтаж;
- ППР с формальными мероприятиями ОТ.
Заключение
Большинство замечаний к ППР связано не с оформлением, а с недостаточной проработкой организации работ. Строительный контроль оценивает выполнимость решений, безопасность производства работ и соответствие реальным условиям строительной площадки.
Особенно внимательно проверяют ППР для демонтажа, работ на высоте, реконструкции, работы кранами и объекты в стеснённых условиях.
Если требуется разработка ППР с учётом требований заказчика, строительного контроля и прохождения согласования — подготовим документацию под ваш объект и реальные условия производства работ.
Большинство замечаний к ППР связано не с оформлением, а с недостаточной проработкой организации работ. Строительный контроль оценивает выполнимость решений, безопасность производства работ и соответствие реальным условиям строительной площадки.
Особенно внимательно проверяют ППР для демонтажа, работ на высоте, реконструкции, работы кранами и объекты в стеснённых условиях.
Если требуется разработка ППР с учётом требований заказчика, строительного контроля и прохождения согласования — подготовим документацию под ваш объект и реальные условия производства работ.
