Введение
Работы рядом с действующими инженерными сетями относятся к числу наиболее конфликтных и рискованных участков строительства. Ошибка в организации производства работ приводит не только к замечаниям стройконтроля, но и к авариям, остановке объекта, штрафам и повреждению действующих коммуникаций.
ППР на работы рядом с инженерными сетями разрабатывают при земляных работах, устройстве котлованов, прокладке коммуникаций, монтаже конструкций, работе кранов и тяжелой техники в охранных зонах.
Основная задача такого ППР — показать, каким образом подрядчик обеспечит безопасность действующих сетей, исключит повреждения и организует производство работ в стеснённых условиях.
Когда требуется ППР на работы рядом с инженерными сетями
На практике отдельный ППР или специальный раздел в составе ППР обычно требуют при наличии:
- действующих кабельных линий;
- водопровода;
- теплосетей;
- газопроводов;
- канализации;
- сетей связи;
- высоковольтных линий;
- действующих коллекторов.
Особенно часто замечания возникают при:
- разработке грунта механизированным способом;

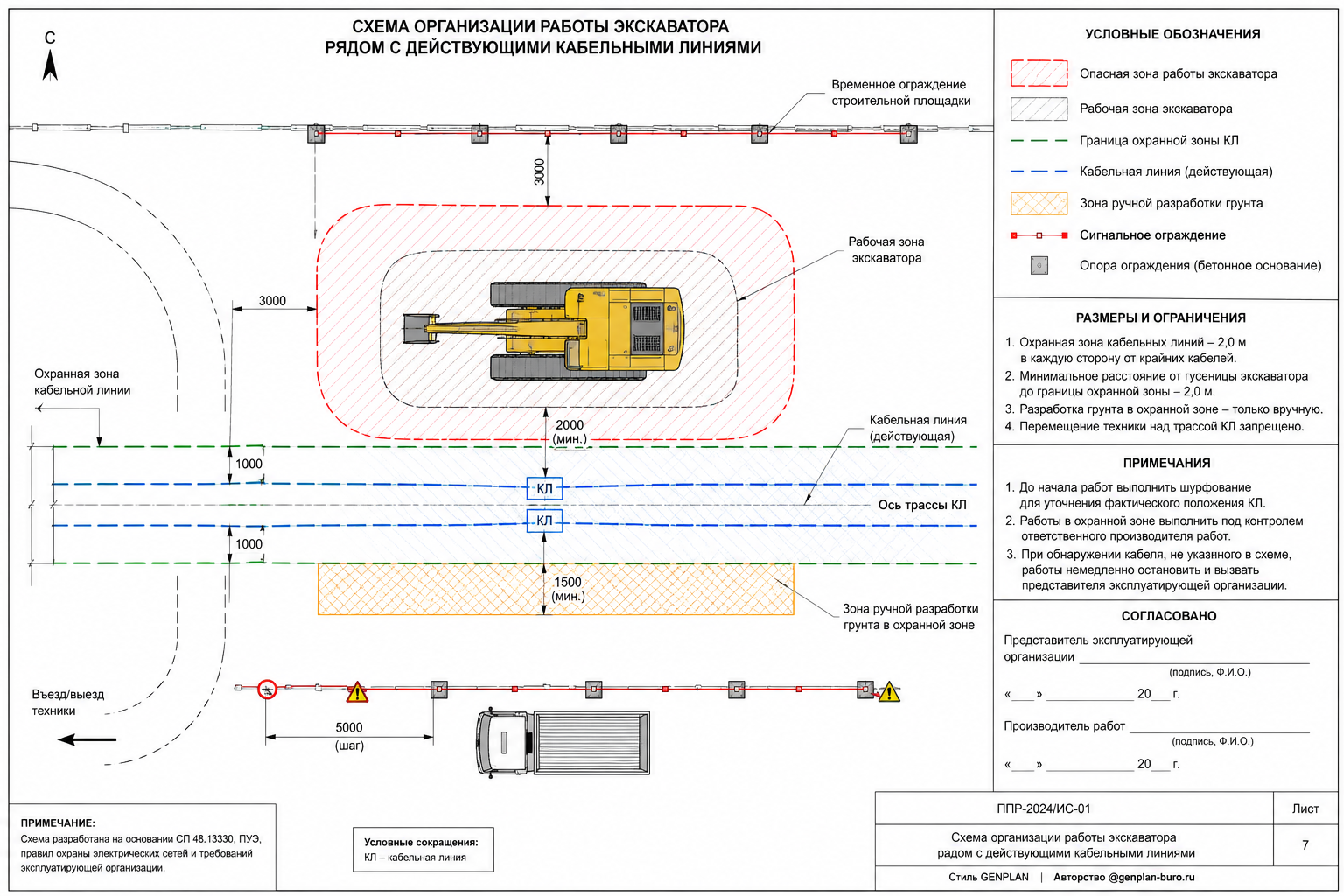

- работе экскаваторов в охранной зоне;
- движении тяжелой техники;
- монтаже конструкций автокранами;
- погружении шпунта;
- устройстве свай;
- работе в городской застройке.
При работах рядом с кабельными линиями стройконтроль почти всегда требует:
- подтверждение шурфования;
- ручную разработку грунта в охранной зоне;
- схему фактического расположения сетей;
- ордер или согласование владельца сети.
Что должно быть в ППР
Слабый ППР обычно содержит только формальные схемы и переписанные требования СП. Такой документ возвращают на доработку практически сразу.
Рабочий ППР должен показывать реальную организацию производства работ.
В состав ППР обычно входят
- пояснительная записка;
- стройгенплан;
- схема инженерных сетей;
- технологическая последовательность;
- мероприятия по защите сетей;
- схема движения техники;
- опасные зоны;
- мероприятия по ОТ и ПБ;
- схема сигнального ограждения;
- решения по ручной разработке грунта;
- мероприятия при аварийной ситуации.
«Большинство замечаний по ППР возникает не из-за оформления, а из-за отсутствия проработки фактических условий производства работ».
Какие данные нужны для разработки ППР
Для нормальной проработки ППР исходных данных требуется значительно больше, чем обычно предполагает подрядчик.
Минимальный комплект:
- актуальная топосъёмка;
- исполнительные схемы сетей;
- данные о глубине заложения;
- информация о владельцах сетей;
- условия согласования;
- проектная документация;
- стройгенплан;
- данные по технике;
- график производства работ.
Если сети действующие и проходят в зоне движения техники, дополнительно анализируют:
- нагрузку на грунт;
- зоны установки опор;
- радиусы поворота техники;
- минимальные расстояния;
- ограничения по работе кранов.
Типовые замечания стройконтроля
На согласовании ППР рядом с инженерными сетями чаще всего возвращают по одним и тем же причинам.
Наиболее частые замечания
Нет подтверждения фактического расположения сетей
Проектная трасса и фактическое положение сетей часто отличаются.
Без шурфования и актуализации схем стройконтроль обычно ППР не согласовывает.
Не показаны охранные зоны
На схемах должны быть обозначены:
- охранные зоны;
- ограничения работы техники;
- опасные зоны;
- места установки ограждений.
Нет мероприятий по защите сети
Фраза «работы выполнять осторожно» не считается мероприятием.
Требуются конкретные решения:
- футляры;
- распределительные плиты;
- ограничение нагрузки;
- ручная разработка;
- наблюдение представителя эксплуатирующей организации.
Не проработана работа техники
Особенно критично для:
- автокранов;
- буровых установок;
- вибропогружателей;
- экскаваторов с длинной стрелой.
«Если в ППР не показана траектория техники и реальные габариты работы — документ обычно возвращают на доработку».

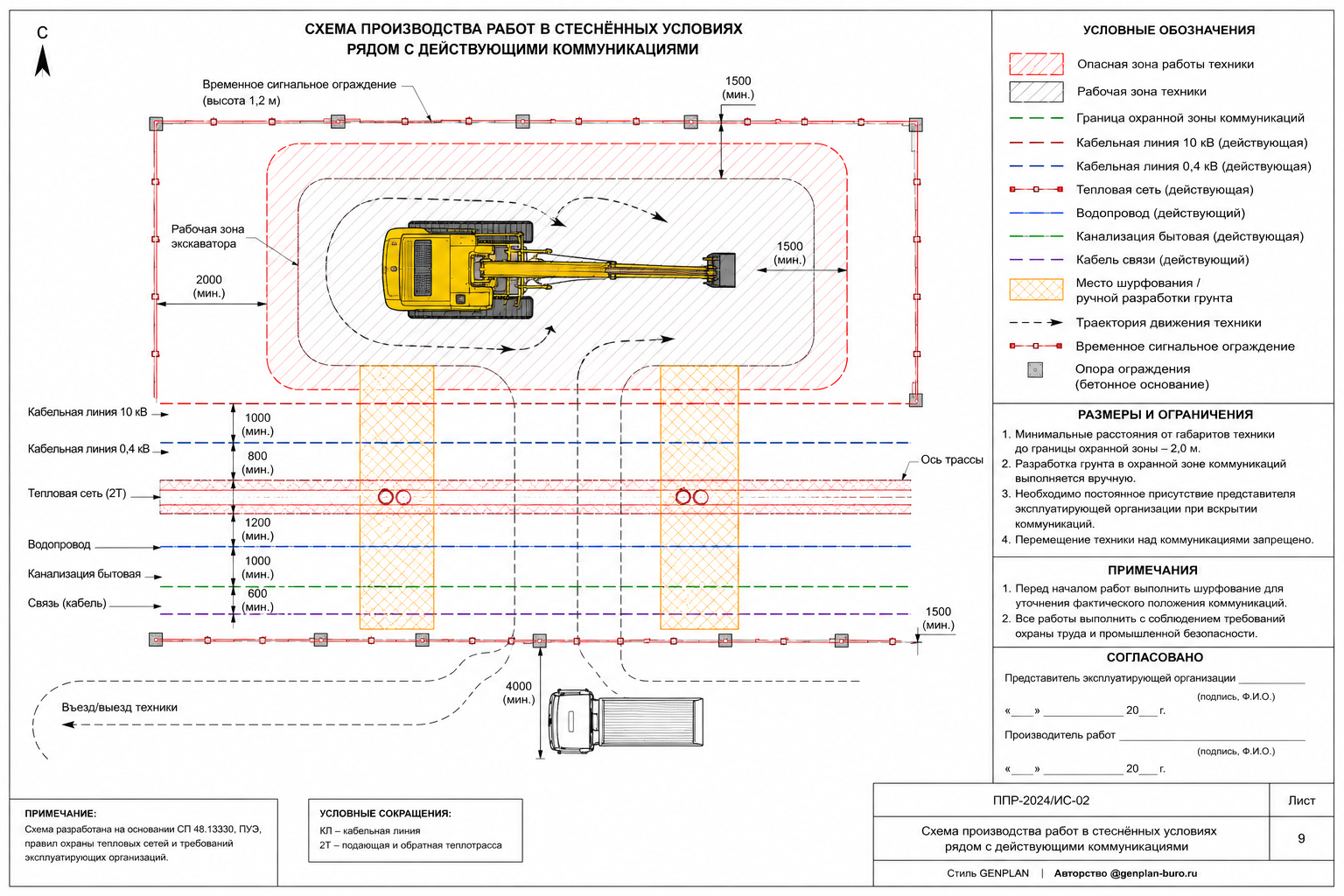

Особенности ППР в стеснённых условиях
В городской застройке инженерные сети часто расположены с минимальными расстояниями между коммуникациями.
Из-за этого появляются дополнительные ограничения:
- невозможность работы крупной техники;
- необходимость ручной разработки;
- поэтапное вскрытие грунта;
- ограничение складирования;
- запрет вибрационного воздействия;
- временные схемы движения.
В таких условиях ППР фактически становится рабочим инструментом организации строительства.
Что снижает риск отказа в согласовании
На практике лучше всего проходят согласование ППР, в которых:
- есть реальные схемы объекта;
- проработаны ограничения техники;
- показаны этапы работ;
- указаны конкретные защитные мероприятия;
- отражены охранные зоны;
- приложены согласования владельцев сетей;
- проработаны аварийные действия.
Отдельно положительно воспринимаются:
- схемы шурфования;
- поэтапные планы;
- разрезы;
- узлы пересечения коммуникаций.
При работе рядом с газопроводами и высоковольтными линиями требования к ППР обычно существенно жёстче, чем при обычных земляных работах.
При работе рядом с газопроводами и высоковольтными линиями требования к ППР обычно существенно жёстче, чем при обычных земляных работах.
Какие работы особенно требуют детального ППР
Наиболее сложные случаи:
- устройство котлованов рядом с сетями;
- прокол и ГНБ;
- шпунтовые работы;
- свайные работы;
- реконструкция;
- перекладка коммуникаций;
- работы вблизи действующих ТП и РТП;
- монтаж тяжёлых конструкций в городской среде.
Для таких объектов ППР часто разрабатывают совместно:
- с технологами;
- геотехниками;
- проектировщиками сетей;
- специалистами по ОТ и ПБ.
FAQ
Нужно ли делать отдельный ППР на инженерные сети?
Если работы ведутся в охранной зоне действующих коммуникаций или есть повышенный риск повреждения сети — обычно требуется отдельный ППР или отдельный раздел с детальной проработкой.
Можно ли выполнять земляные работы без шурфования?
На практике рядом с действующими сетями это почти всегда вызывает замечания. Особенно при отсутствии исполнительной документации.
Кто согласовывает ППР?
В зависимости от объекта:
- генподрядчик;
- строительный контроль;
- технический надзор;
- владелец сети;
- служба эксплуатации;
- ОТ и ПБ.
Что чаще всего не устраивает стройконтроль?
Основные проблемы:
- формальные схемы;
- отсутствие ограничений техники;
- нет мероприятий по защите сети;
- не показаны реальные условия площадки.
