Исходные данные для разработки ППР: полный чек-лист
Разработка ППР без исходных данных почти всегда приводит к проблемам на согласовании и в производстве работ. Даже опытный инженер не сможет корректно подготовить проект производства работ, если отсутствуют актуальные чертежи, данные по площадке или информация о применяемой технике.
На практике многие подрядчики передают документацию частично:
- без актуальной РД;
- без ПОС;
- без ограничений площадки;
- без данных по технике;
- без информации о стеснённых условиях.
В результате ППР приходится несколько раз перерабатывать уже в процессе согласования.
Правильно собранные исходные данные позволяют:
- сократить сроки разработки;
- уменьшить количество замечаний;
- избежать переделок;
- корректно увязать технологию работ;
- подготовить реалистичный стройгенплан.
В этой статье разберём, какие исходные данные действительно нужны для разработки ППР и что чаще всего забывают передавать.
Зачем нужны исходные данные для ППР
Проект производства работ — это не шаблонный документ. ППР разрабатывается под конкретный объект, условия площадки и технологию выполнения работ.
Без исходных данных невозможно:
- корректно разместить технику;
- определить опасные зоны;
- построить календарный график;
- подготовить стройгенплан;
- учесть ограничения площадки;
- разработать мероприятия по ОТ и ПБ.
Особенно критично это для:
- демонтажа;
- работ кранами;
- реконструкции;
- работ в стеснённых условиях;
- земляных работ;
- монтажа металлоконструкций.
Основные исходные данные для разработки ППР
Рабочая документация (РД)
Это основной комплект для разработки ППР.
Обычно требуется:
- архитектурные решения;
- конструктивные решения;
- планы и разрезы;
- спецификации;
- схемы монтажа;
- ведомости объёмов;
- узлы и детали.
Очень важно передавать именно актуальную редакцию РД.
Частая проблема:
ППР разрабатывают по старым чертежам, а затем:
- не совпадают размеры;
- меняются оси;
- техника не помещается;
- появляются ошибки в последовательности монтажа.

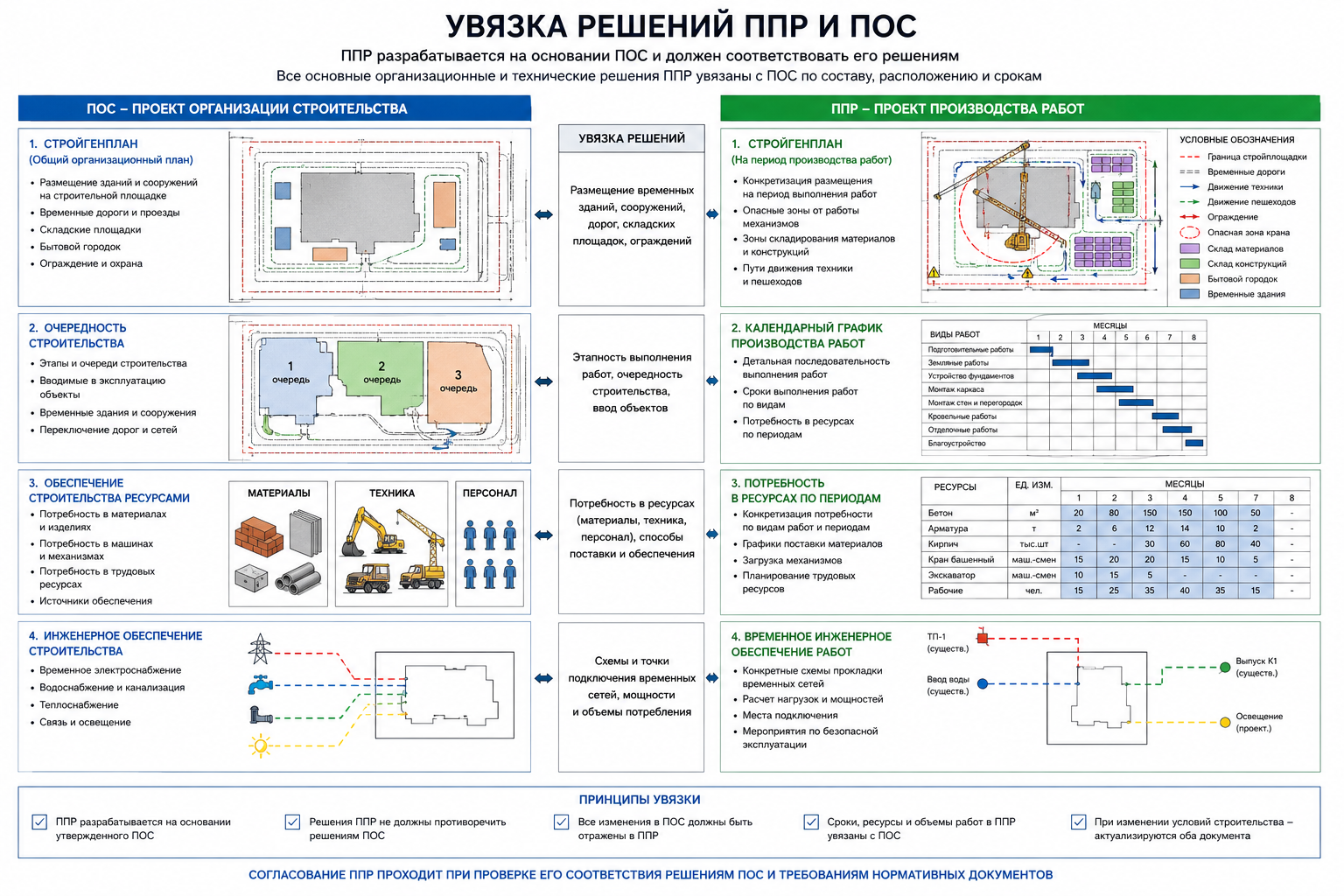

Проект организации строительства (ПОС)
Без ПОС невозможно корректно увязать организацию работ.
Из ПОС обычно берут:
- очередность строительства;
- временные дороги;
- размещение бытового городка;
- ограничения площадки;
- решения по логистике;
- данные по временным сетям.
Строительный контроль почти всегда проверяет соответствие ППР и ПОС.

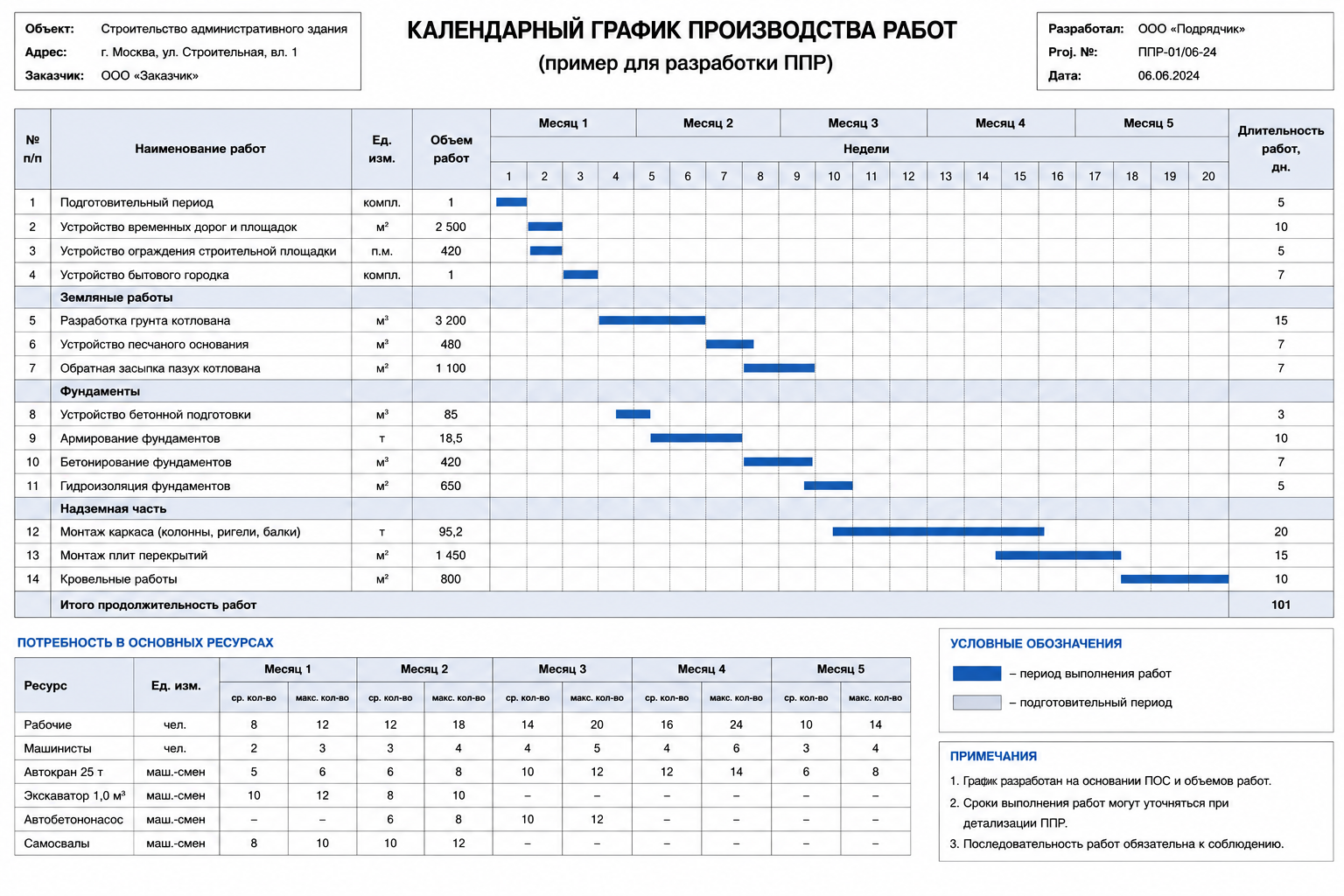

Календарный график строительства
Необходим для:
- определения этапности;
- расчёта сроков;
- распределения техники;
- определения потребности в ресурсах.
Типовая проблема:
подрядчик передаёт только общий срок без разбивки по этапам.
В результате:
- график в ППР получается формальным;
- невозможно проверить технологическую последовательность;
- появляются замечания при согласовании.

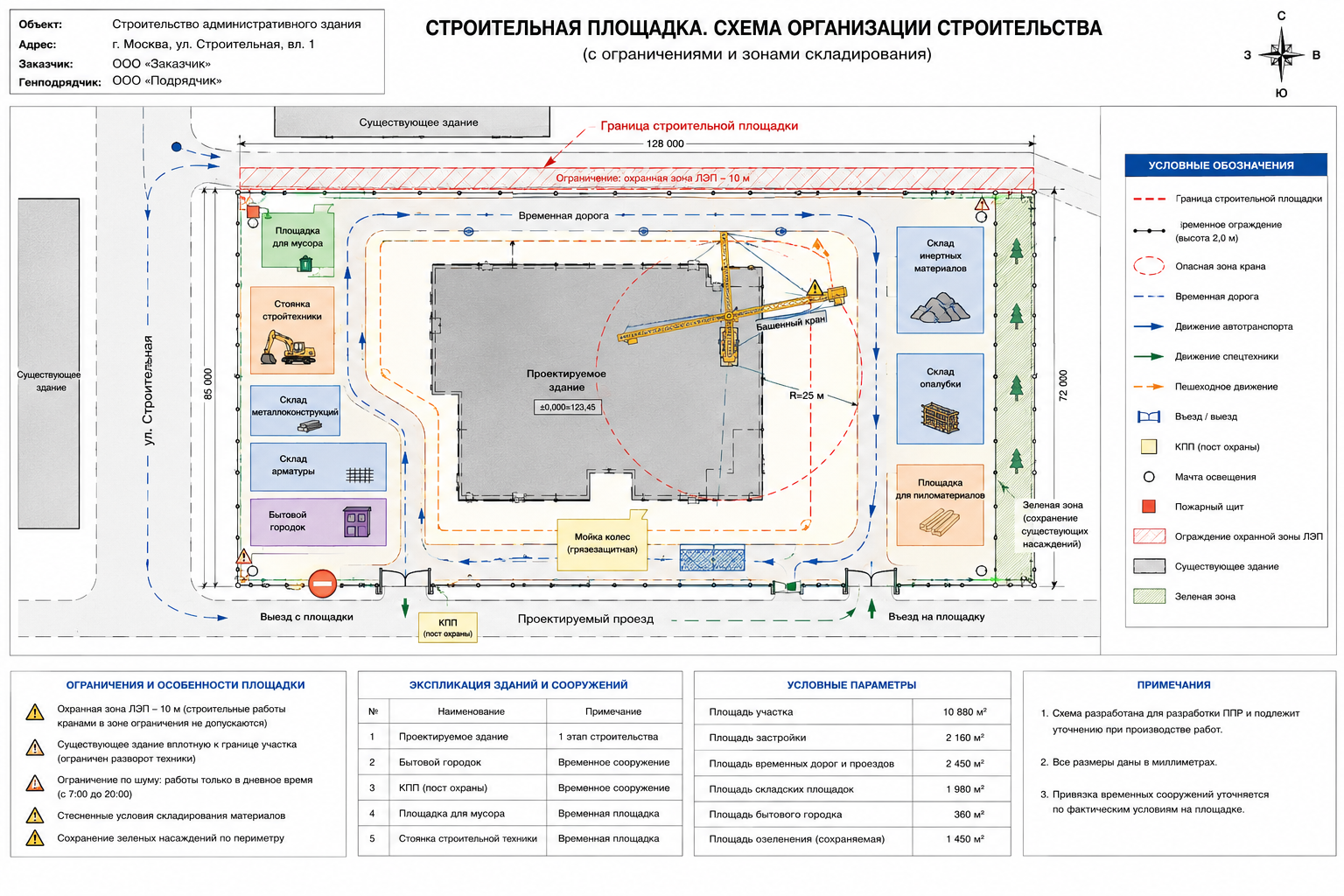

Данные по строительной площадке
Один из самых недооценённых блоков.
Для разработки ППР желательно получить:
- актуальную топосъёмку;
- схемы подъездов;
- ограничения по проезду;
- существующие здания;
- перепады высот;
- схемы складирования;
- фотографии площадки.
Особенно важно это при:
- реконструкции;
- работе в центре города;
- стеснённых условиях;
- действующих предприятиях.
Информация о применяемой технике

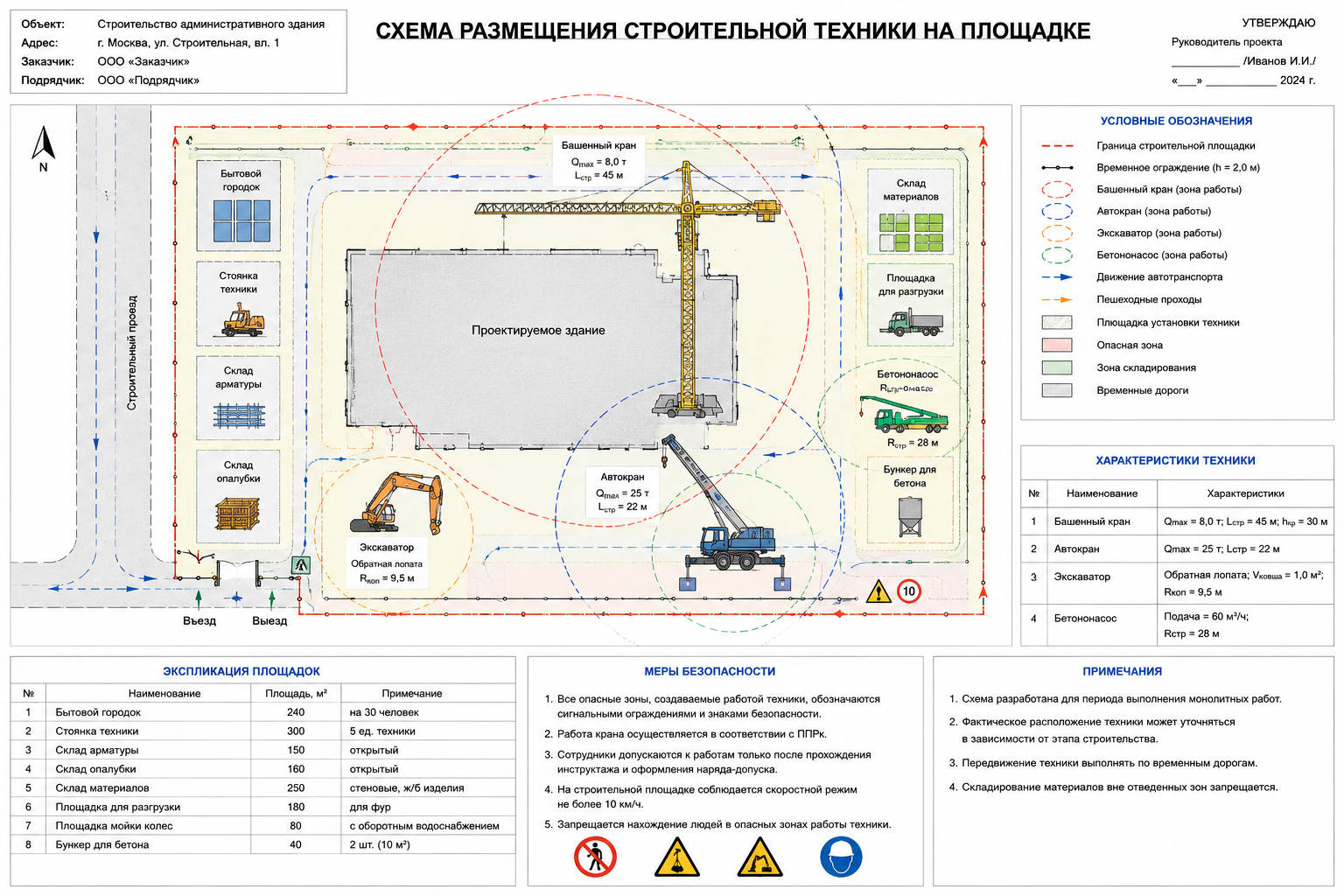

Без данных по технике невозможно корректно разработать:
- стройгенплан;
- опасные зоны;
- схемы движения;
- технологическую последовательность.
Что обычно требуется:
- марки техники;
- грузоподъёмность;
- габариты;
- радиусы работы;
- схемы установки;
- технические характеристики.
Особенно критично это для:
- башенных кранов;
- автокранов;
- подъёмников;
- бетононасосов.
Инженерные сети
Для земляных работ и реконструкции это обязательный раздел исходных данных.
Необходимо передавать:
- исполнительные схемы;
- планы сетей;
- охранные зоны;
- данные по действующим коммуникациям;
- ограничения эксплуатирующих организаций.
Типовая проблема:
фактическое расположение сетей отличается от архивных схем.
Из-за этого:
- возникают простои;
- требуется корректировка ППР;
- появляются риски повреждения коммуникаций.
Требования заказчика и генподрядчика
На практике у каждого заказчика есть собственные требования к ППР.
Часто дополнительно требуют:
- корпоративные шаблоны;
- отдельные формы стройгенплана;
- расширенные мероприятия ОТ;
- дополнительные расчёты;
- BIM-модель;
- внутренние регламенты.
Если эти требования не получить заранее, ППР почти всегда возвращают на доработку.
BIM-модель и цифровые данные
На крупных объектах всё чаще используют:
- BIM;
- Navisworks;
- цифровые модели площадки;
- 4D-графики.
Это особенно помогает:
- при стеснённых условиях;
- реконструкции;
- монтаже металлоконструкций;
- организации логистики.
Что чаще всего забывают передавать
На практике чаще всего отсутствуют:
- актуальная редакция РД;
- ограничения по площадке;
- схемы действующих сетей;
- данные по технике;
- график поставок;
- требования заказчика;
- информация по стеснённым условиям;
- схемы движения транспорта.
Именно это обычно становится причиной замечаний и переделок.

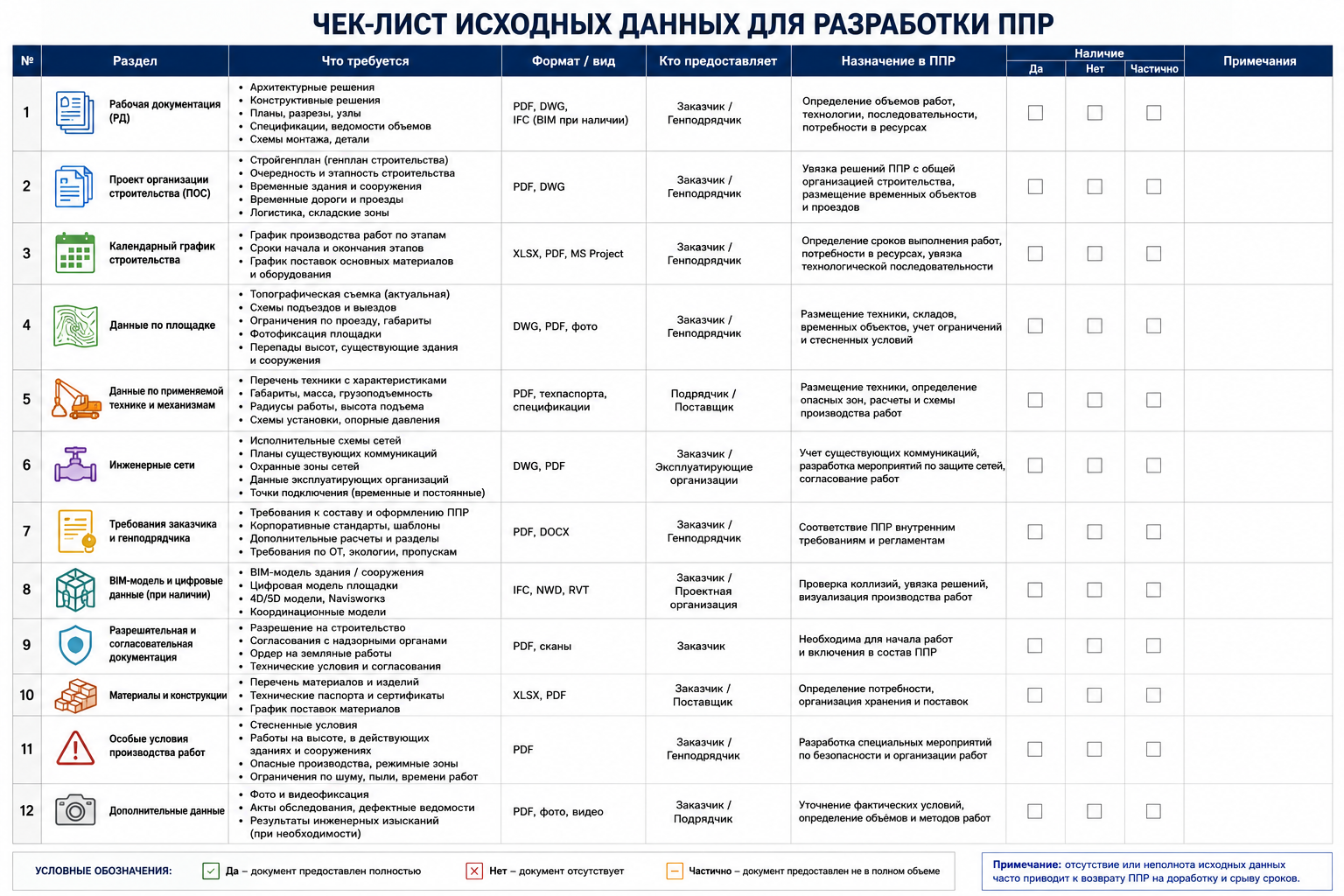

Чек-лист исходных данных для ППР
Базовый комплект
Какие проблемы возникают без исходных данных
На практике это приводит к следующим проблемам:
- ошибки в стройгенплане;
- невозможность размещения техники;
- пересечение опасных зон;
- замечания строительного контроля;
- переделка ППР;
- срыв сроков согласования;
- корректировка технологии уже на площадке.
Особенно критично это при:
- демонтаже;
- монтаже ГПМ;
- работах на высоте;
- реконструкции;
- работах рядом с действующими сетями.

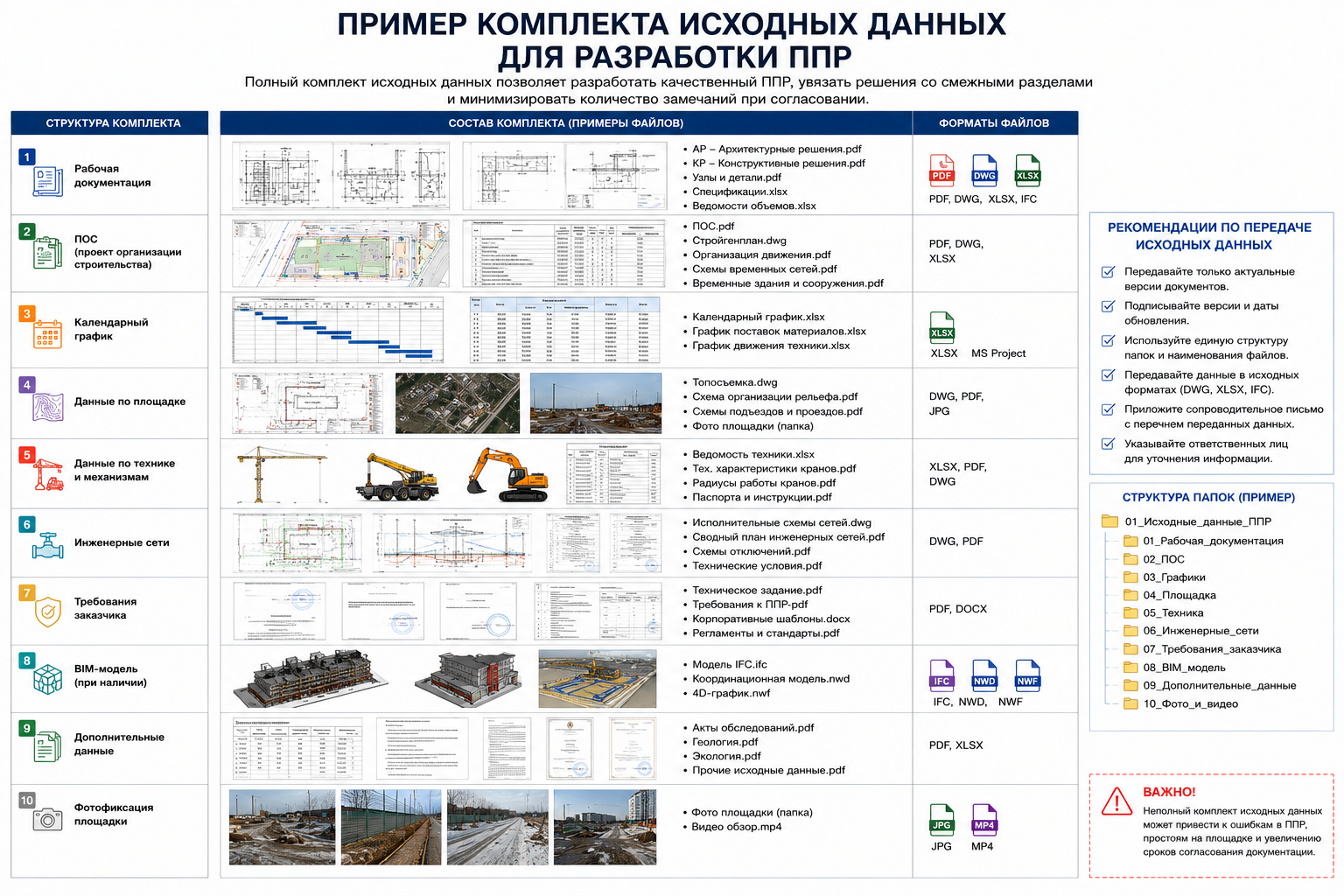

Как правильно передавать исходные данные
Лучше всего формировать единый комплект:
- в PDF;
- DWG;
- XLS;
Также желательно:
- приложить фотографии площадки;
- указать ограничения;
- обозначить проблемные зоны;
- заранее согласовать применяемую технику.
Это значительно сокращает количество замечаний при согласовании.
Какие исходные данные чаще всего запрашивает строительный контроль
При проверке ППР дополнительно могут запросить:
- исполнительные схемы;
- актуальную топосъёмку;
- подтверждение по технике;
- схемы инженерных сетей;
- расчёты временных конструкций;
- данные по стеснённым условиям;
- график производства работ.
FAQ
Можно ли разработать ППР без ПОС?
Технически — да, но при согласовании почти всегда возникают замечания.
Что делать, если рабочая документация постоянно меняется?
ППР необходимо актуализировать под текущую редакцию РД.
Нужна ли топосъёмка для ППР?
Для стеснённых условий, реконструкции и размещения техники — желательно.
Зачем нужны данные по технике?
Без них невозможно корректно определить:
- опасные зоны;
- размещение техники;
- грузовые характеристики;
- технологию работ.
Можно ли сделать ППР без выезда на площадку?
Иногда — да, но при сложных объектах фотографии и осмотр площадки значительно снижают количество ошибок.
Заключение
Качество ППР напрямую зависит от полноты исходных данных. Большинство замечаний возникает не из-за оформления документации, а из-за отсутствия актуальной информации по объекту, площадке и условиям производства работ.
Особенно важно заранее получать актуальную РД, ПОС, данные по технике, схемы инженерных сетей и ограничения строительной площадки.
Если требуется разработка ППР с учётом реальных условий объекта и требований согласования — подготовим документацию под ваш объект, технологию и сроки строительства.
