ППР на монтаж инженерных систем: состав, требования и типовые замечания при согласовании

Введение

ППР на монтаж инженерных систем разрабатывается для организации и безопасного выполнения работ по устройству внутренних и наружных инженерных сетей. Документ определяет технологию монтажа, потребность в механизмах, последовательность выполнения работ и мероприятия по охране труда.
На практике качественно подготовленный ППР позволяет избежать простоев, конфликтов между подрядчиками и многочисленных замечаний со стороны строительного контроля. Особенно это актуально на объектах с высокой насыщенностью инженерными коммуникациями, при реконструкции зданий и работах в стеснённых условиях.
Большинство проблем возникает не на этапе монтажа, а значительно раньше — при отсутствии проработанной организации производства работ.

Когда требуется ППР на монтаж инженерных систем

Необходимость разработки ППР определяется требованиями заказчика, генподрядчика, проектной документацией или внутренними регламентами строительной площадки.
Чаще всего документ разрабатывается для:
  • систем отопления;
  • водоснабжения;
  • канализации;
  • вентиляции;
  • кондиционирования;
  • электроснабжения;
  • слаботочных систем;
  • противопожарных систем;
  • наружных инженерных сетей;
  • монтажа технологического оборудования.
Отдельный ППР может потребоваться при выполнении работ на высоте, использовании подъёмных сооружений или монтаже крупногабаритного оборудования.
«Строительный контроль проверяет не объём ППР, а возможность безопасно выполнить работы в реальных условиях объекта.»

Что входит в состав ППР на монтаж инженерных систем

Состав документа может различаться в зависимости от требований конкретного объекта. Однако большинство согласующих организаций требуют одинаковый базовый набор разделов.

Пояснительная записка

В разделе указываются:
  • сведения об объекте;
  • характеристика инженерных систем;
  • объемы работ;
  • условия производства работ;
  • перечень применяемых нормативных документов;
  • требования по охране труда;
  • требования пожарной безопасности;
  • мероприятия по контролю качества.

Технология производства работ

Это основной раздел ППР.
В нём описывается:
  • подготовка фронта работ;
  • приёмка строительной готовности;
  • разбивка трасс;
  • монтаж креплений;
  • прокладка инженерных коммуникаций;
  • установка оборудования;
  • проведение испытаний;
  • пусконаладочные мероприятия.
Именно данный раздел чаще всего становится предметом замечаний при согласовании.

Календарный график

График показывает:
  • очередность выполнения работ;
  • продолжительность этапов;
  • взаимодействие со смежными подрядчиками;
  • сроки мобилизации ресурсов.

Ведомость ресурсов

Указываются:
  • состав монтажных бригад;
  • инженерно-технический персонал;
  • подъёмники;
  • автовышки;
  • автокраны;
  • сварочное оборудование;
  • средства малой механизации.

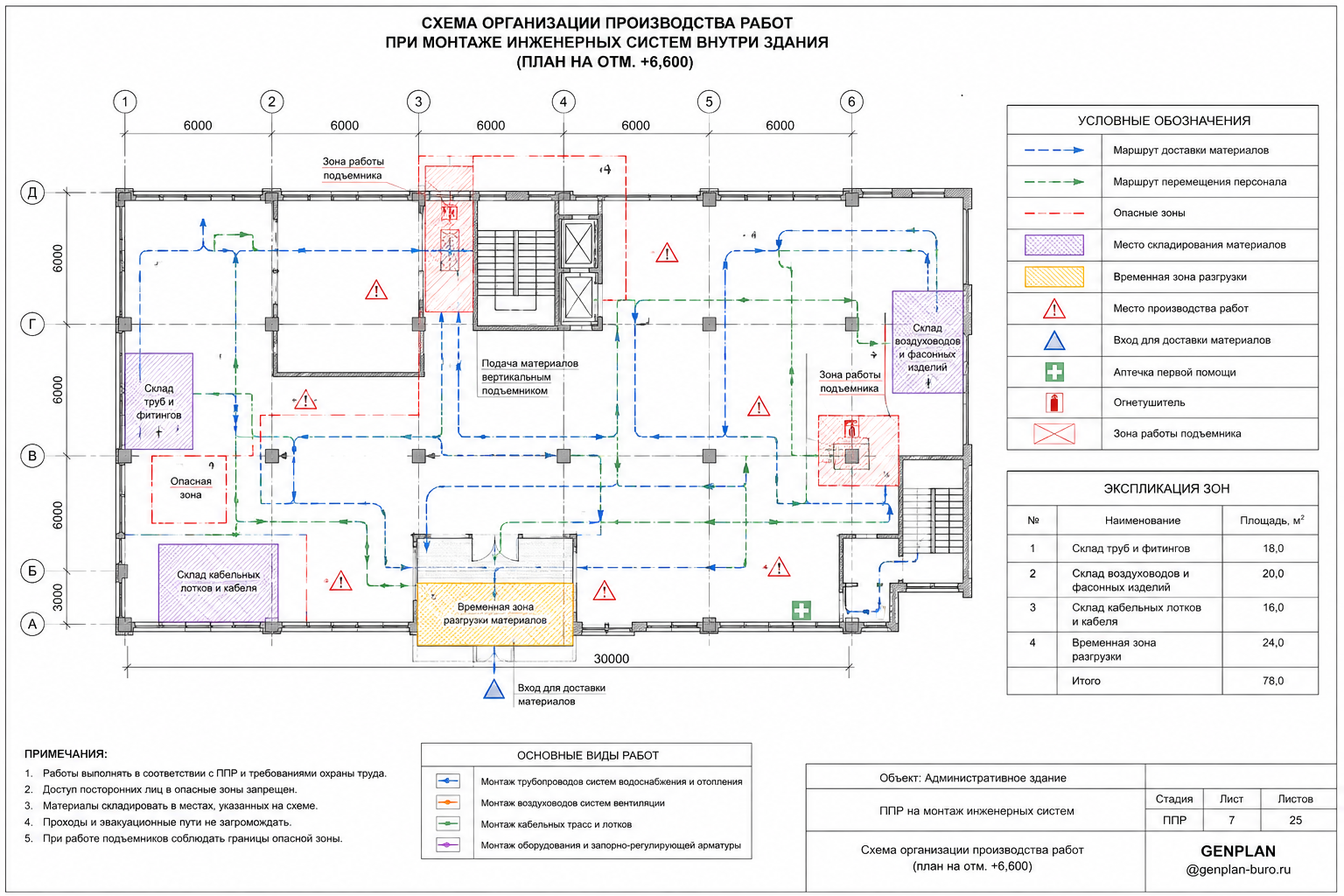

Организация производства работ при монтаже инженерных систем внутри здания
Организация производства работ при монтаже инженерных систем внутри здания

Какие схемы должны быть в составе ППР

Одна из самых распространённых причин возврата документа на доработку — недостаточная проработка графической части.
Минимальный комплект схем обычно включает следующие материалы.

Схема организации работ

На схеме отображают:
  • рабочие зоны;
  • места складирования;
  • проходы персонала;
  • маршруты доставки материалов;
  • эвакуационные пути;
  • опасные зоны.

Схема монтажа оборудования

На схеме показывают:
  • места установки оборудования;
  • точки подачи;
  • монтажные отметки;
  • расположение техники;
  • временные зоны производства работ.

Схема производства работ на высоте

Особенно актуальна при монтаже:
  • воздуховодов;
  • кабельных трасс;
  • трубопроводов под перекрытием;
  • инженерного оборудования на кровле.

Схема строповки и перемещения грузов

Требуется для:
  • вентиляционных камер;
  • насосных станций;
  • холодильного оборудования;
  • трансформаторов;
  • щитового оборудования.
При монтаже тяжёлого оборудования строительный контроль часто требует отдельную разработку ППРк с расчётами грузоподъёмных операций и схемами строповки.

Типовые замечания при согласовании ППР

Практика показывает, что большинство замечаний повторяются от объекта к объекту.

Отсутствуют опасные зоны

Часто не показывают:
  • зоны работы подъёмников;
  • зоны действия крана;
  • зоны возможного падения груза;
  • ограничения доступа персонала.

Нет привязки к объекту

Типовые шаблонные решения практически всегда вызывают замечания.
Наиболее распространённые проблемы:
  • отсутствуют реальные размеры помещений;
  • не учтены существующие коммуникации;
  • не показаны фактические отметки;
  • отсутствуют ограничения по производству работ.
«Шаблонный ППР легко определить по универсальным схемам, которые не имеют отношения к конкретному объекту.»

Не проработана логистика материалов

Строительный контроль регулярно требует показать:
  • места разгрузки;
  • временное складирование;
  • маршруты перемещения;
  • способы подъёма материалов на этажи.

Недостаточно мероприятий по охране труда

Распространённые замечания:
  • отсутствуют схемы страховки;
  • не определены опасные зоны;
  • не описан порядок допуска работников;
  • не разработаны мероприятия при аварийных ситуациях.
Нужен ППР на монтаж инженерных систем?
Разработаем ППР для инженерных сетей и оборудования с учетом требований генподрядчика, строительного контроля и особенностей вашего объекта.
Получить консультацию

Особенности ППР при работах в стеснённых условиях

Для реконструкции и действующих объектов требуется более детальная проработка организационных решений.
Дополнительно учитываются:
  • существующие инженерные сети;
  • действующее оборудование;
  • ограничения по шуму;
  • работа в эксплуатируемых помещениях;
  • временные коммуникации;
  • поэтапное отключение систем.
Именно на таких объектах количество замечаний при согласовании обычно максимальное.
Монтаж инженерных коммуникаций в техническом помещении с большим количеством существующих сетей
Монтаж инженерных коммуникаций в техническом помещении с большим количеством существующих сетей

Какие документы прикладывают к ППР

В зависимости от требований площадки дополнительно прикладывают:
  • стройгенплан;
  • ПОС;
  • технологические карты;
  • схемы строповки;
  • графики производства работ;
  • паспорта механизмов;
  • удостоверения персонала;
  • расчёты грузоподъёмных операций;
  • планы эвакуации.
Для монтажа тяжёлого оборудования часто требуется отдельный ППРк.

Как согласовать ППР с первого раза

Полностью исключить замечания практически невозможно. Однако их количество существенно сокращается, если документ:
  • разработан под конкретный объект;
  • содержит реальные схемы организации работ;
  • учитывает логистику материалов;
  • показывает опасные зоны;
  • содержит мероприятия по охране труда;
  • учитывает работу смежных подрядчиков;
  • содержит проработанные схемы монтажа.
На практике согласование проходит значительно быстрее, когда ППР показывает реальную организацию работ, а не формальное выполнение требований.
Требуется ППР для согласования на объекте?
Подготовим ППР на монтаж инженерных систем с привязкой к объекту, необходимыми схемами производства работ и учетом замечаний строительного контроля.
Оставить заявку

FAQ

Можно ли сделать один ППР на все инженерные системы?

Да, если работы выполняются одним подрядчиком и отсутствуют требования по отдельному оформлению документации.

Нужен ли ППР на монтаж вентиляции?

В большинстве случаев да, особенно при работе на высоте и использовании подъёмной техники.

Почему ППР возвращают на доработку?

Основные причины — отсутствие привязки к объекту, недостаточная проработка схем и формальный подход к разделу охраны труда.

Чем ППР отличается от технологической карты?

Технологическая карта описывает конкретный процесс, а ППР определяет организацию производства работ на объекте в целом.
